岡山市北区|施工事例:木造2階建て住宅の解体工事

工事の概要

今回ご紹介するのは、少し前になりますが、岡山市北区で行った木造2階建て住宅の解体工事の模様です。見た目はまだまだ住めそうですが、年数と共に進む老朽化は進むもの。そんなお宅の解体をご検討されていたお客様からのご依頼でした。

敷地面積は約60坪、延床面積は約45坪の比較的大きな住宅です。ガレージ付きの立派なお住まいでしたが、解体工事を承ることとなりました。

着工前の状況確認

解体工事を始める前には必ず建物内部の状況を確認します。キッチンには大型の食器棚があり、各部屋にも生活用品が残っています。これらの家財道具や日用品は「残置物」と呼ばれます。

日本クレストのおまかせ解体では、残置物(残された家財道具など)の撤去についても、協力業者と連携するなどして対応可能ですので、片付けが済んでいない状態でもご安心してご相談いただけます。

解体工事では、建材の種類ごとに分別しながら進めていきます。これは廃棄物の適正処理とリサイクル推進のために欠かせない工程です。

内装・屋根の解体作業

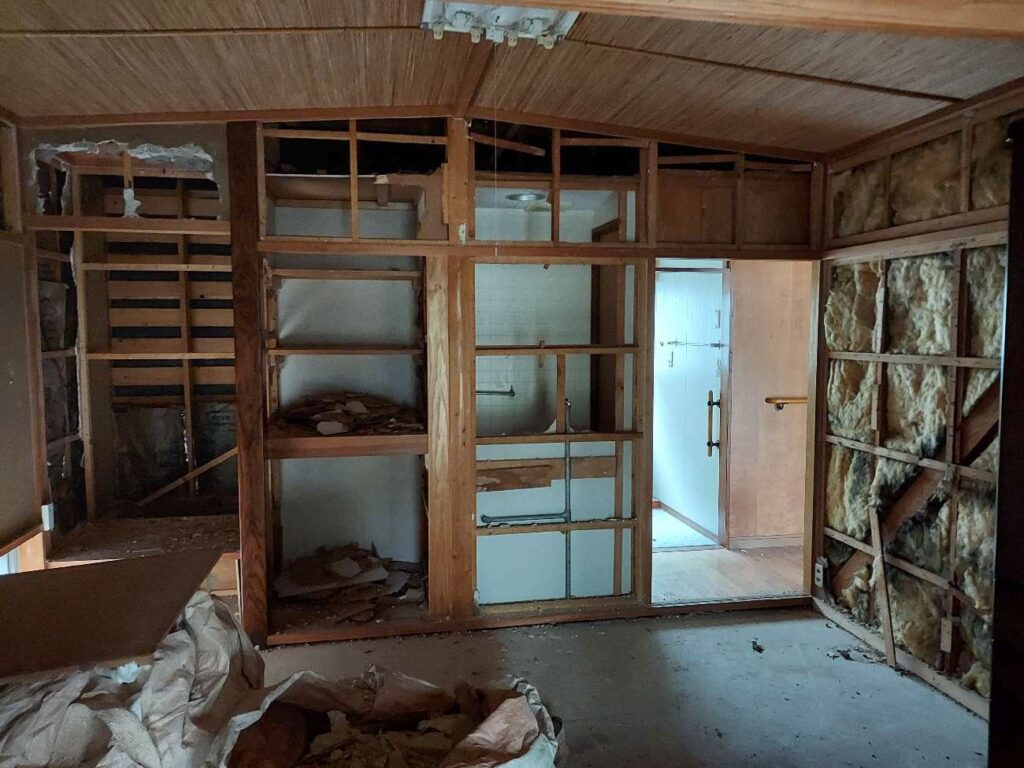

解体工事は上から下へ、外から内へという順序で進めます。この写真は内装の解体の模様です。壁材や天井材を撤去すると、建物の骨組み(躯体)が見えてきます。断熱材なども種類ごとに分別し、環境に配慮した処理を行います。経験と知識を蓄えてないと法に則した解体工事はできません。

これは瓦降ろしの工程。屋根の瓦を一枚一枚丁寧に降ろしていきます。瓦は産業廃棄物として適切に処理するため、手作業で分別しながら撤去しました。

重機による上屋解体

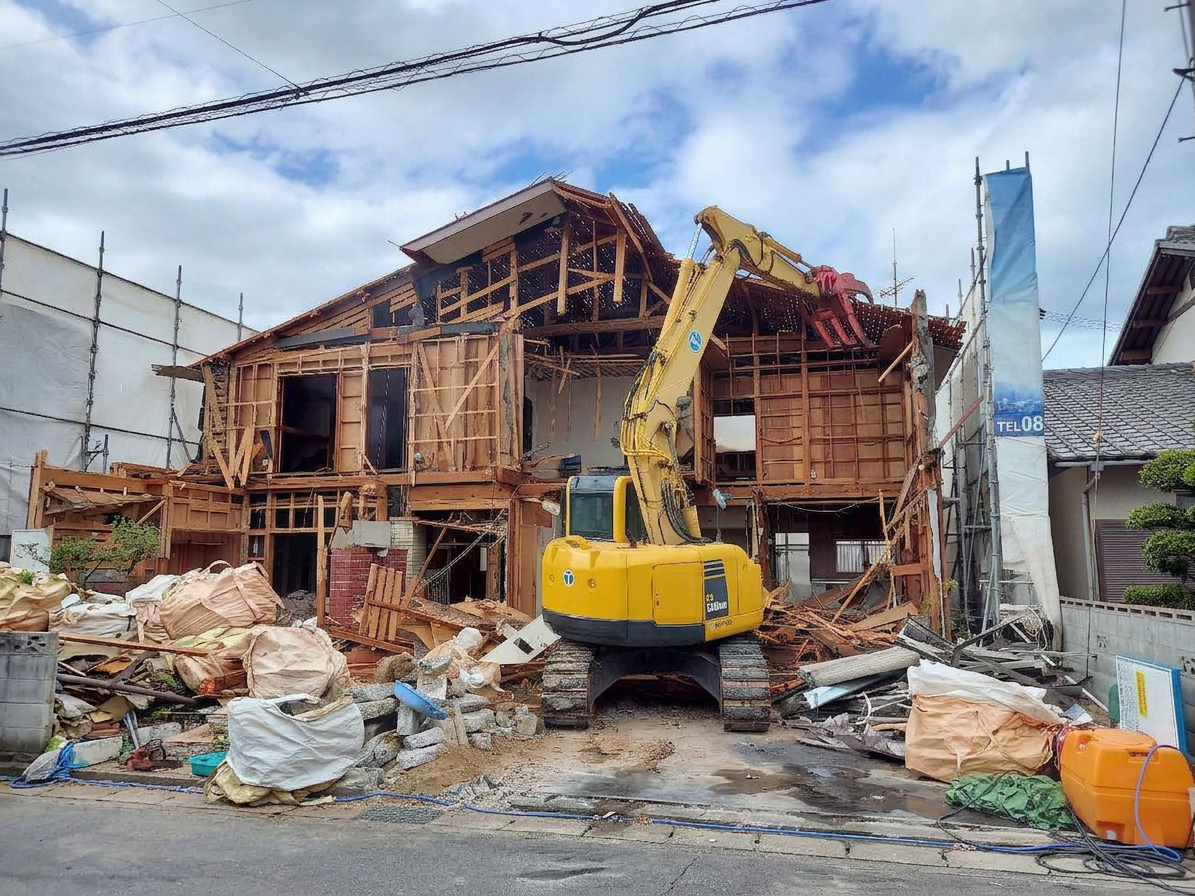

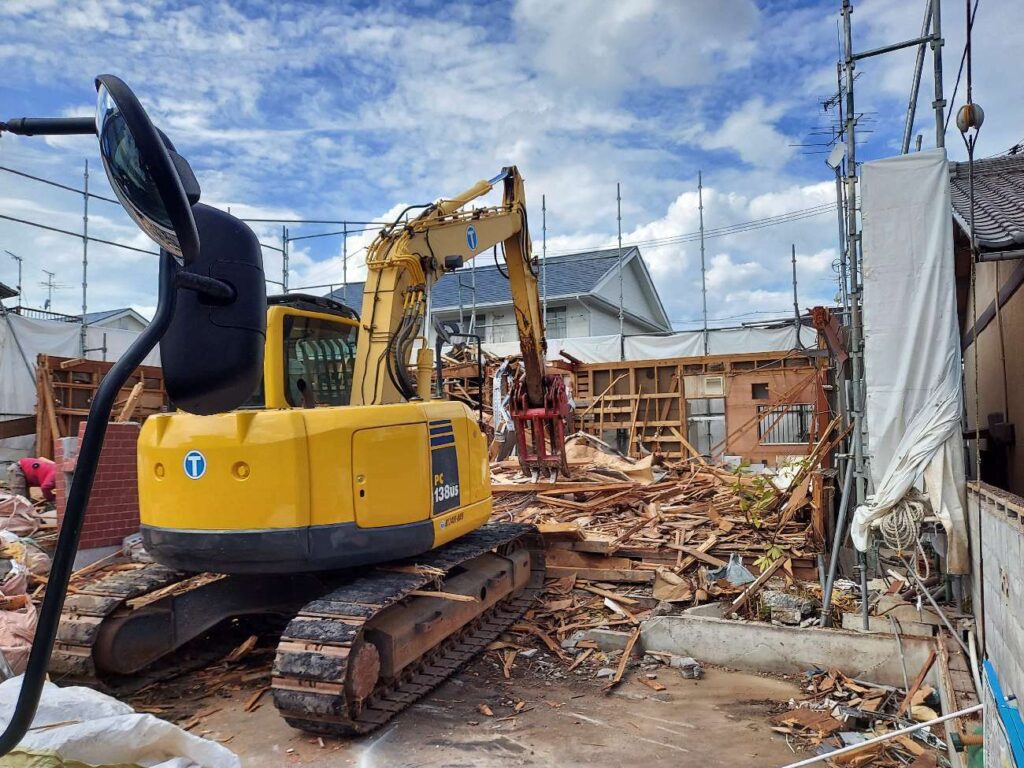

内装解体・屋根解体が完了したら、いよいよ重機を使った本格的な解体作業に入ります。油圧ショベルに取り付けた解体用アタッチメントで、建物の躯体を慎重に解体していきます。昔は内装解体とかの工程もなく、いきなりバキバキと躯体ごと解体していました。ミンチ解体と言ったりしますが、現在は分別が義務付けられているので内装、瓦、躯体といった具合に工程を分けて分別作業を行いながら作業が進められます。

住宅密集地での作業のため、近隣への配慮として防音シートで現場を囲み、散水による粉塵対策も徹底しました。約1週間かけて上屋(地上部分の建物)の解体が完了しました。

基礎解体から整地完了へ

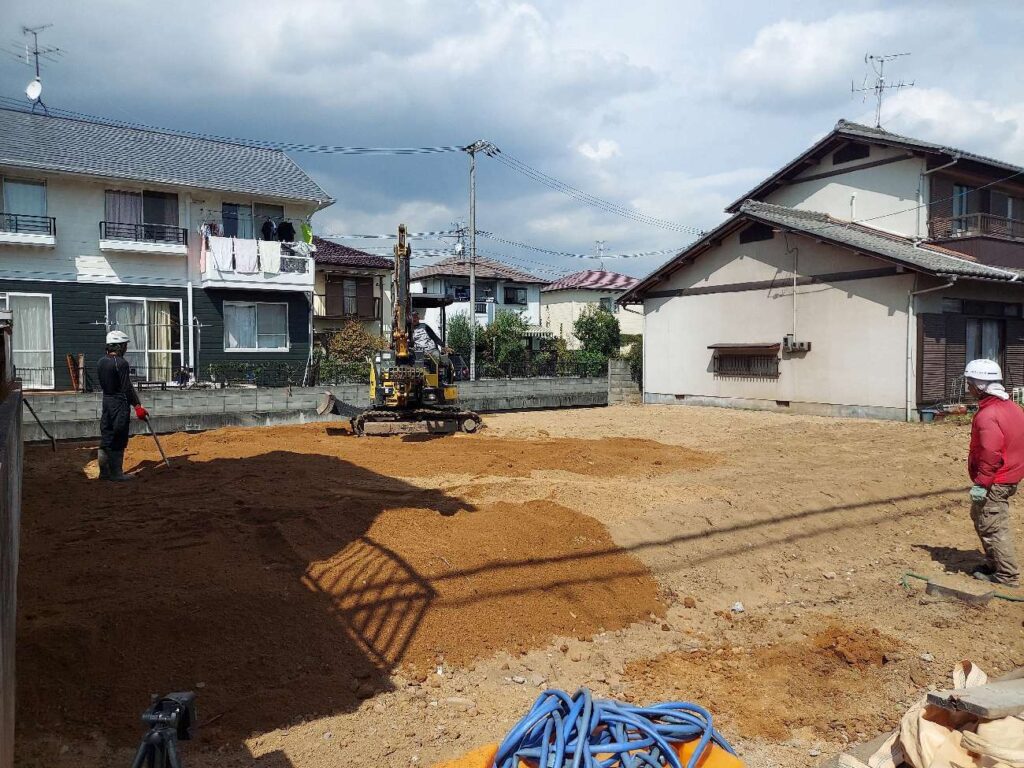

建物本体の解体後は、コンクリート基礎の撤去作業を行い、最後の整地の工程へと進みます。工期は約3週間、予定通りの完了です。

工事を終えて

今回の解体工事では、地中の配管位置の確認や、隣地境界付近の丁寧な作業を心がけました。

解体工事は新しい暮らしへの第一歩です。建て替えや土地活用をお考えの方は、ぜひ「おまかせ解体」まで、お気軽にご相談ください。現地調査・お見積りは無料で承っております。
